У природы нет плохой погоды: как энергетики готовятся к началу отопительного сезона?

Прийти промозглым вечером в теплую уютную квартиру. Не следить с тревогой за снижающейся температурой зимой. Ходить по дому в одной футболке, когда на улице мороз. За этими простыми и привычными для миллионов россиян действиями стоит гигантский труд энергетиков — слаженная, хорошо спланированная работа целого ряда служб. И начинается эта работа задолго до начала холодов...

Готовиться к новому отопительному сезону в «ТГК-1» начинают еще в марте, когда текущий сезон в разгаре. Издается приказ о подготовке к осенне-зимнему периоду (ОЗП), и закипает работа. Необходимо провести ремонты основного и вспомогательного оборудования, экспертизу промышленной безопасности, подумать, как повысить надежность и эффективность работы станций, не забывая при этом об оптимизации режима с точки зрения финансовой выгоды. Контрольно-измерительные приборы тоже нуждаются во внимании — их поверяют и калибруют. Специалисты диагностируют автоматизированную систему управления технологическими процессами. Персонал в это время проходит аттестацию, сдает экзамены, тренирует навыки. Пик активности подготовки приходится на лето.

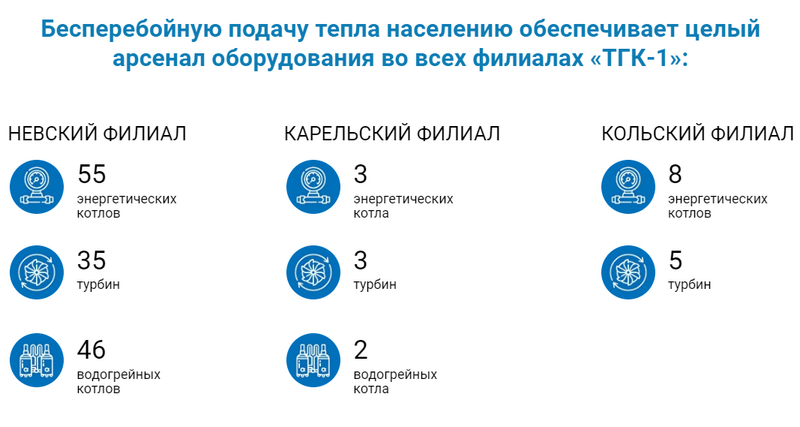

Специалисты обследуют трубопроводы, сосуды, баковое хозяйство и котельное оборудование, чтобы выяснить реальное состояние оборудования, продлить его срок службы или вначале выполнить его ремонт, замену элементов. Происходит также контроль металла. Все эти действия помогают понять, готово оборудование или нет и какие требуются меры по устранению неполадок. Еще один обязательный шаг — выполнить предписания надзорных органов, и в первую очередь Ростехнадзора.

Второй приказ, об окончании подготовки к ОЗП, издается в августе. Причем на разных уровнях — как по «ТГК-1» в целом, так и в филиалах, и на станциях — создаются специальные комиссии по проверке готовности. В сентябре они начинают работу и, самое главное, делают выводы о том, готова ли станция к отопительному периоду. Заблаговременная и слаженная работа, которая началась в марте и шла все лето, дает возможность провести необходимые корректировки до полноценного старта отопительного сезона. В начале осени остаются лишь завершающие штрихи.

В этом году осеннее похолодание пришло резко — первые десять дней сентября в Санкт-Петербурге стали самыми холодными за последние 137 лет.

Однако для работников «ТГК-1» это не создало дополнительных трудностей, поскольку к наступлению холодов значительная часть работы была уже выполнена: необходимый запас топлива подготовлен, оборудование проверено, ремонты и корректировки выполнены, а для сотрудников организованы тренировки по разбору нештатных ситуаций. Резкое похолодание повлияло только на сроки отопительного сезона, в этом году он начался раньше — периодическое протапливание стартовало 8 сентября. Именно в этот момент отопление включают самым важным потребителям тепла — детским садам, школам, больницам.

Успешный старт отопительного сезона вовсе не означает, что у энергетиков появилась возможность выдохнуть. Напротив, начинается время, когда особенно важны главные качества настоящих профессионалов — дисциплинированность, ответственность и трудолюбие.

Антон Широков, начальник службы надежности департамента эксплуатации электростанций ПАО «ТГК-1»

Ежегодная подготовка к осенне-зимнему периоду — приоритетная задача в производственно-хозяйственной деятельности компании. Мы должны обеспечить надежное и бесперебойное энергоснабжение потребителей и подготовить электростанции к несению максимальных электрических и тепловых нагрузок в осенне-зимний период. Процесс подготовки к предстоящему ОЗП включает в себя организационные и технические мероприятия. В общей сложности разрабатывается более 300 мероприятий по ремонтной и инвестиционной деятельности, повышению надежности и эффективности, обследованию оборудования и т. д. Все эти задачи требуют четкой и слаженной работы каждого подразделения компании, с чем мы благополучно справляемся.

Павел Михайлов, старший начальник смены электростанции Южной ТЭЦ

День, когда начинается отопительный сезон, мы, конечно, знаем заранее. Собственно, включать ничего не надо, все оборудование работает, несет заданную нагрузку. Мы держим заданные параметры давления и температуры. В день Х с нами связывается старший диспетчер Теплосети Санкт-Петербурга и говорит, что, согласно заявке от службы режимов Теплосети, надо увеличить циркуляцию. Как только мы увеличиваем циркуляцию, падает давление. Я, как старший начальник смены станции, даю указание начальнику смены КТЦ следить за этим параметром. Это обязанность старшего машиниста и машиниста котлотурбинного цеха. В зависимости от режима и указаний старшего диспетчера Теплосети давление поддерживается на требуемом уровне. Вследствие увеличения циркуляции через 2–3 часа падает температура воды в обратной теплосети. Тогда мы на станции увеличиваем тепловую нагрузку. Так что, в принципе, ничего сверхъестественного не происходит, мы всегда следим за параметрами теплоносителя, но в такой день это особенно важно, и все это понимают.
